開発スケジュール

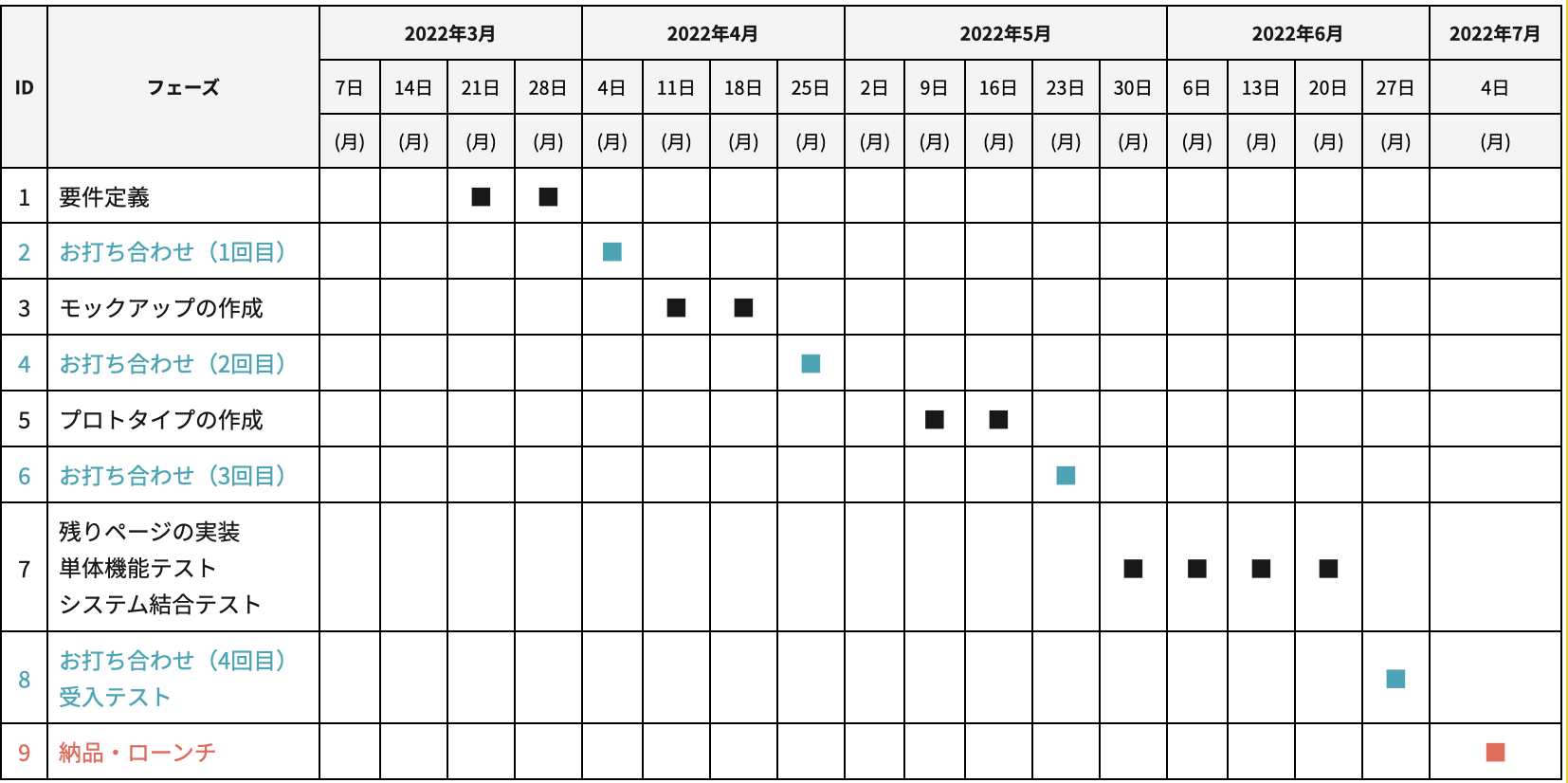

ガントチャート

ガントチャート

最終のお打ち合わせ時(6月27日(月)の週のどこか)に、完成品を用いて受入テスト(動作確認)を行いまして、問題なければ7月初旬にリリース出来ればというスケジュール感です。

開発フロー

ステップフロー

■ お打ち合わせ(1回目)

  • 日時→ 2022年4月4日(月)14時〜16時
  • ご納品物→ 要件定義書(サイトマップや画面設計書など)
  • 目的→ 制作物のイメージをワイヤーフレームですり合わせる

■ お打ち合わせ(2回目)

  • 日時→ 2022年4月25日(月)週のどこか
  • ご納品物→ テストサイトのURL
  • 目的→ モックアップ(機能は含まず見た目のみ)の確認。

■ お打ち合わせ(3回目)

  • 日時→ 2022年5月23日(月)週のどこか
  • ご納品物→ テストサイトのURL
  • 目的→ 核であるモデル診断部分の機能までを実装し、確認。

■ お打ち合わせ(4回目)

  • 日時→ 2022年6月27日(月)週のどこか
  • ご納品物→ 本番サイトのURL、その他のドキュメント
  • 目的→ 本番環境のサイトを用意しその場で動作確認。
